云卿路6月份施工简讯
来源:桥梁公司作者:乐盛谋 日期:2021-07-01

  云卿路工程位于南昌市朝阳新城,属于打通断头路工程,是南昌市重要的民生工程。工程主要包括一座跨渠桥梁(长60米、宽21米)和连接道路排水工程(长约150m)以及交通设施等附属工程。

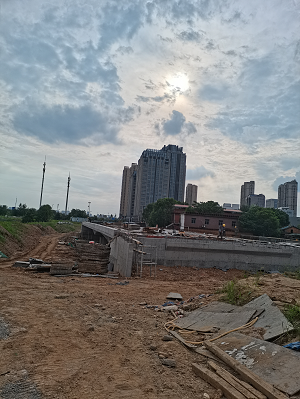

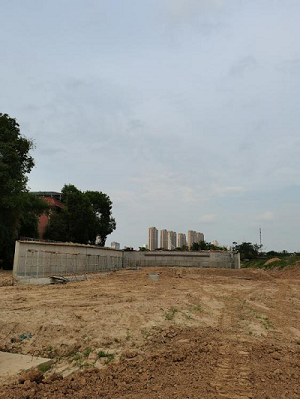

  进入6月份南昌天气雨水多给我们施工带来很大的难度,项目部克服天气因素,抓紧短暂有利天气,安排好人员设备调度,保安全保质量保进度,目前工程进展顺利,工程施工进度基本满足进度计划要求,具体进展情况如下:



  1、完成了箱梁预应力筋张拉、灌浆及封锚工作。



  2、完成桥梁支架模板拆除工作。



  3、完成桥梁帽石浇筑工作。



  4、完成上桥引道挡墙120m。



  5、完成路基整平150m。



  后期项目将继续抢抓好天气加快路基土方填筑,保证后续工序顺利实施,争取在7月底通车,给南昌市人民的出行带来更大的方便。
